自動門安裝方案流程是一項系統工作,有整體的方案和流程。只有安裝符合正確流程才能保障在安裝后的自動門可以正常使用,且無安全隱患。本安裝方案僅針對平移式自動門,旋轉式自動門安裝方案可撥打400-6298400電話咨詢。
一、自動門安裝工程施工說明:
1、安裝施工前應先到施工現場了解現場狀況是否符合施工要求。例如:電源必需送到位,地面是否平整,一切合乎施工條件方可開始施工。

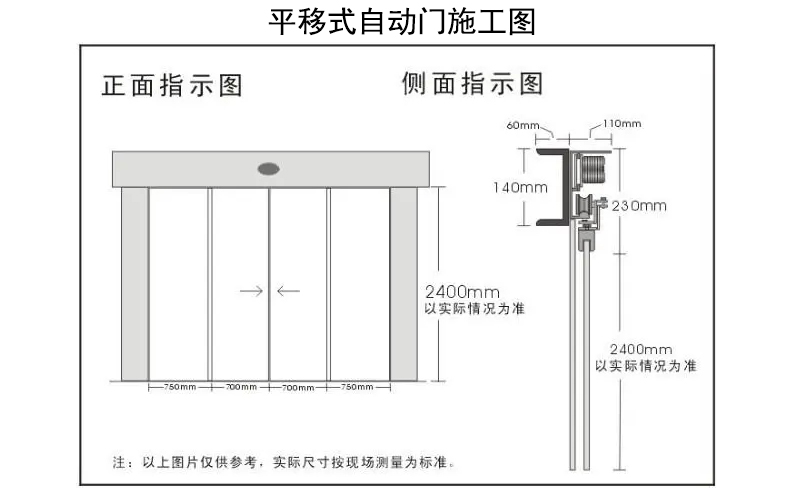

2、測量門洞尺寸,與甲方商量制作要求,然后按要求制作自動門施工圖紙,交甲方認可。
3、按自動門施工圖紙制作框架、門體(門扇)(其中包括骨架、不銹鋼、玻璃等)甲方制作除外。
4、等一切前期工程完成后即可進行安裝施工。
二、自動門框架及自動門機安裝:
1、墻壁安裝,安裝前必須將墻面整平,以免不平造成軌道彎曲與產生噪音。導軌安裝面平整度應小于1.5MM墻體安裝可用膨脹螺絲將導軌打孔固定,間隔為35~45CM之間。
2、槽鋼與角鐵架安裝時可直接用平頭螺絲或自功螺絲固定,間隔可與上相同,垂直1~2個。
3、安裝軌道前,先用透測量設備測定導軌兩端及中間水平度,地面以高點為準。
4、將導軌螺絲孔打好,再將導軌兩端各暫時用一支螺絲固定在墻面或鋼結構上,再次校正水平后確認準確再增加固定。
注意:導軌以門體(門扇)上升一般以25MM為準確。(根據機型而定)
5、感應器應先裝外面一點,一般裝在門洞正中間之上方,高度根據現場情況而定。接線先參考說明書。
6、安裝電器件前先將導軌清理干凈,再將馬達、電盤、尾輪、變壓器分別裝在軌道固定槽內,把它移到適當位置,安裝定位凝聚固定螺絲。
三、自動門門體(門扇)安裝要求:
1、將活動門體(門扇),當門體(門扇)裝上后測量活動門體(門扇)與固定門體(門扇)之間上下是否相等,大約在7MM~10MM之間等準確后再裝上止擺器,然后將門推至與固定門對齊再上好皮帶與止動板。
2、調整檢查。以上步驟全部完成,自動門安裝施工就大致完工,如未達到安裝要求,就需要重新進行調整安裝。
四、自動門調試:
1、自動門投入使用后,在初期,會有一個階段的磨合,來修正運行產生的誤差。
2、極個別的客戶在自動門運行一段時間后,會更換門體(門扇)來給人耳目一新的感覺,要留意的一點是:要嚴格限制門體(門扇)的重量,不能超過自動門機的額定負重。
3、未安裝安全光線的自動門,必須制止人員在非感應范圍內停留,以免夾人事件發生。
4、自動門電氣組件的壽命主要與不當使用和偶然事故有關;自動門正常使用條件下的易損件是導軌、傳動皮帶及滑輪,滑輪的動態磨損不僅指滑輪在導軌上做勻速運動條件下的磨損,更重要的是指自動門短距離往返加速運動中的磨損。
5、通常在三個月,不能一年內要對自動門進行清理和調整。
